Ремонт квартиры в новостройке с черновой отделкой: дизайн-проект, этапы и приёмка
Персональный расчёт
Стоимость вашего проекта
Пройдите короткий тест и получите точную цену за 60 секунд.
Ремонт квартиры в новостройке с черновой отделкой проходит четыре шага: принять квартиру у застройщика по ДДУ, сделать дизайн-проект с инженерными разделами, провести черновые и чистовые работы по рабочей документации и укомплектовать интерьер мебелью и декоративными элементами. В наших проектах рабочая документация закрывает каждый элемент, от плитки до розеток, поэтому у ремонтной бригады не остаётся открытых вопросов.
Главное
✓ Состав черновой отделки у каждого застройщика свой: при приёмке сверяйте квартиру с ДДУ и приложениями к нему.
✓ Стены, мокрые зоны и трассы инженерных сетей закладывают в проект до начала работ.
✓ Нормы запрещают размещать кухню и санузел над жилыми комнатами соседей снизу, поэтому планировку проверяют до ремонта.
✓ Стоимость ремонта считаем индивидуально: на неё влияют метраж, перепланировка, инженерия и уровень материалов.

Кухня-гостиная в квартире 205 м². Её место в плане определили, когда в квартире были только бетонные стены.
Что такое черновая отделка новостройки и что в неё входит?
Черновая отделка новостройки – это состояние, в котором застройщик передаёт квартиру под ремонт, без финишных покрытий. От предчистовой и чистовой отделки она отличается тем, что точный состав работ у каждого застройщика свой и записан в договоре долевого участия (ДДУ) и приложениях к нему.
На практике черновая отделка в новостройке означает, что планировку, сети и отделку определяет собственник.
Чаще всего застройщик передаёт:
✓ наружные и межквартирные стены из монолита и кладки без штукатурки;
✓ межкомнатные перегородки, возведённые или размеченные на полу;
✓ окна без отделки откосов и входную дверь;
✓ стояки и электрощит без разводки по комнатам.
Стяжка есть не везде: в одних домах её делают, в других – нет. Что включает черновая отделка в новостройке, точно скажет только ваш договор. Для черновой отделки квартиры в новостройке в Москве действует то же правило.
С 1 марта 2026 года действует национальный стандарт отделки с восемью классами качества. Он обязателен, только если ДДУ на него ссылается, и задаёт допустимые отклонения, а не состав работ.
Состав определяет договор.
Как выглядит черновая отделка квартиры в новостройке

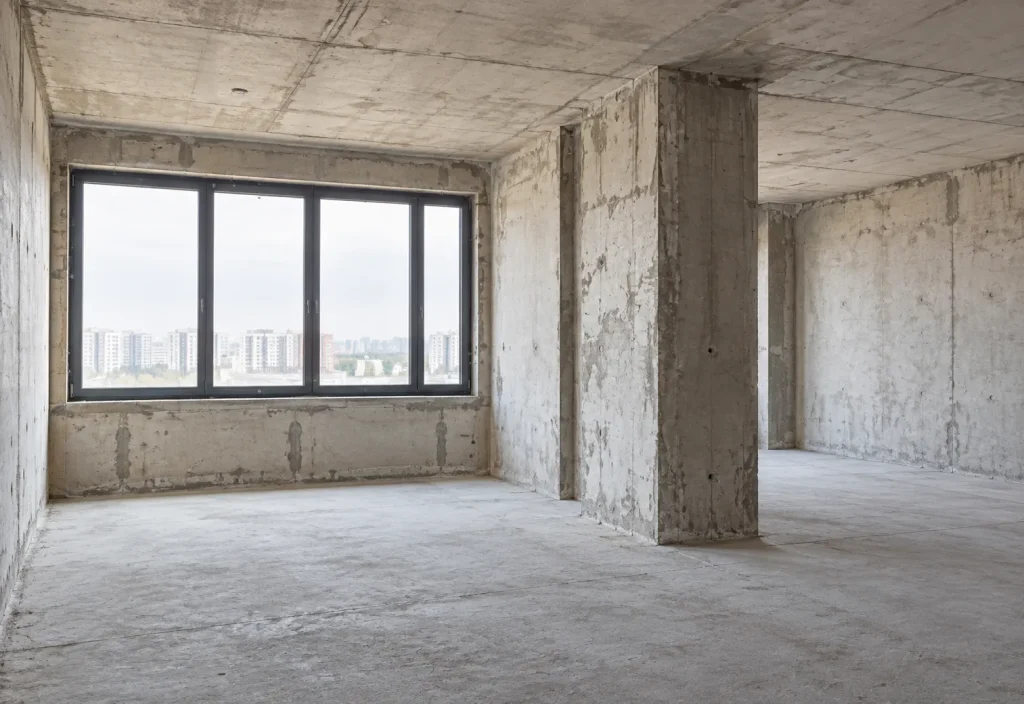

Как выглядит черновая отделка в новостройке: бетонные стены и плита перекрытия, открытые стояки в будущих санузлах, провода только в щите у входа. Комнат ещё нет, пространство читается целиком.

Черновая отделка квартиры в новостройке, фото объекта студии до начала работ.
Чем черновая отделка отличается от предчистовой и чистовой
Предчистовая отделка white box – промежуточный вариант между черновой и чистовой. Разница видна по трём параметрам:
| Черновая | Предчистовая (white box) | Чистовая | |
| Что сделано | Несущие и межквартирные стены, окна, входная дверь, стояки, электрощит | Выровненные стены, стяжка, разводка сетей | Финишные покрытия, сантехника, двери |
| Что остаётся собственнику | Проект, перегородки, все сети, вся отделка | Финишная отделка, свет, сантехника | Мебель и декор |
| Свобода решений | Максимальная | Ограничена готовыми трассами и стяжкой | Минимальная без демонтажа |
Максимальная свобода начинается с проверки квартиры по договору.
Как принять квартиру с черновой отделкой у застройщика?
Приёмка квартиры в новостройке с черновой отделкой – это сверка фактического состояния квартиры с ДДУ. Всё, что не записано письменно, потом сложно предъявить застройщику.
Как принимать новостройку в черновой отделке, удобно разложить по чек-листу:
✓ Площадь, проёмы и перегородки – сверьте с планом из ДДУ.
✓ Геометрия стен и плит перекрытия – проверьте уровнем и правилом.
✓ Окна – створки, уплотнители, примыкания к стенам.
✓ Входная дверь – полотно, фурнитура, примыкание к проёму.
✓ Инженерные выводы – стояки, выводы канализации, вентканалы, электрощит.
✓ Штукатурка и стяжка, если застройщик их выполнил, – ровность и целостность.
Недостатки фиксируйте письменно в акте осмотра. На приёмку можно пригласить специалиста.
Если ДДУ ссылается на национальный стандарт, отклонения проверяют по указанному в договоре классу отделки. Гарантийные сроки задаёт закон: по действующей редакции 214-ФЗ – не менее 3 лет на квартиру и инженерное оборудование и не менее 1 года на отделку. Для договоров, заключённых до изменений 2024 года, срок проверяйте в своём ДДУ.
Акт осмотра защищает ваши права перед застройщиком. У него есть и вторая задача: точная фактическая геометрия квартиры нужна для проекта.
С чего начать ремонт квартиры в новостройке с черновой отделкой?
Начинать ремонт в новостройке с черновой отделкой нужно с дизайн-проекта, а не со стен. Положение стен, мокрые зоны, электрика, вентиляция и уровень пола определяются на черновой стадии. После штукатурки и стяжки их меняют только демонтажем.
Когда собственник спрашивает, с чего начать черновую отделку новостройки, мы отвечаем: с решений на бумаге. Они цепляются друг за друга:
- Разметка перегородок задаёт расстановку мебели.
- Расстановка мебели задаёт точки розеток и света.
- Свет задаёт конструкцию потолка.
- Финишные покрытия задают толщину стяжки.
Одно неверное звено тянет за собой остальные.
Задача в квартире 205 м² на ул. Гарибальди – превратить пустое пространство с бетонными стенами в семейную квартиру на двух уровнях. Кухню-гостиную, мастер-блок и три детских с ванными комнатами мы заложили в проект с этапа черновой отделки.

🔑 Аргументы мы собрали отдельно – о том, почему ремонт без проекта обходится дороже.
Электрика и свет в квартире с черновой отделкой: что решить до этапа штукатурки
Свет проектируем по трем сценариям: общий, акцентный и декоративный. Треки, встроенные светильники и скрытые карнизы задают конструкцию потолка, поэтому их решают до штукатурки. Розетки и выключатели привязываем к расстановке мебели: у кровати, в рабочей зоне, под технику на кухне. В ЖК «Ситипарк» освещение собрано из нескольких сценариев.

Сценарии освещения в дизайн-проекте квартиры, ЖК «Vesper Tverskaya»
Общий, акцентный и декоративный свет в одной гостиной. Трассы и узлы потолка под них решены до штукатурки.
Стяжка, полы и тёплый пол в новостройке: почему покрытия выбирают заранее
Керамогранит на клею и инженерная доска на подложке имеют разную толщину. Уровень стяжки считаем под финишное покрытие: в кухне-гостиной с керамогранитом в кухонной зоне и доской в гостиной стык проходит без порога.
Тёплый пол закладываем в мокрых зонах, прихожей и кухонной зоне. Инженерная доска подходит для тёплого пола при соблюдении требований производителя.
Вентиляция и кондиционирование в новостройке: трассы до потолков
До монтажа потолков в проекте фиксируют места внутренних блоков, трассы фреона и дренажа. Выбор между канальной системой и настенными блоками определяет высоту подшивного потолка.
Сантехника и мокрые зоны: инсталляции, трапы и скрытые смесители
Душевая без поддона с трапом требует уклона, его закладывают на этапе стяжки. Инсталляции и скрытые смесители монтируют до отделки, места полотенцесушителя и водорозеток фиксируем в проекте.
В двухэтажном пентхаусе 235 м² в ЖК «Симфония» есть ванные комнаты с сауной и спортивный зал. В отделке – оникс, керамогранит и бронза.

Ванная комната с отделкой из оникса, керамогранита и бронзы в двухэтажном пентхаусе 235 м².
Хранение и встроенная мебель: гардеробные и ниши на этапе перегородок
Гардеробную в мастер-блоке, кладовую или постирочную, встроенные шкафы в нишах размечают вместе с перегородками. Скрытые двери в плоскости стены монтируют до штукатурки.
В квартире 100 м² в ЖК Vesper Tverskaya стоит модульный диван, а встраиваемую кухню в интерьере не видно. Мастер-блок отделён стеклянной стеной с видом на личную террасу 80 м².

Встраиваемая кухня, которая не читается как кухня: фасады продолжают плоскость стены.
Материалы выбирают на этой же стадии: каждому нужно своё основание:
✓ камень и оникс – там, где поверхность работает с водой и подсветкой;
✓ шпон, фрески и лепнина – в гостиной и спальнях, где важны тепло и фактура;
✓ латунь – точечно, в фурнитуре и светильниках.
Проект до ремонта – способ не платить за одну стену дважды.
Хотите увидеть свою квартиру в плане до первой стены? На «Дне с дизайнером» за 3-4 часа набросаем планировочные решения и соберём мудборд по стилистике.
Перепланировка квартиры в новостройке: что можно изменить и как согласовать
Черновая отделка даёт максимальную свободу для перепланировки квартиры в новостройке, но эту свободу ограничивают нормы.
Главные ограничения задаёт Положение, утверждённое Постановлением Правительства РФ № 47:
✓ пункт 24: уборную, ванную и кухню нельзя размещать над жилыми комнатами; исключение – квартиры в двух уровнях, где уборную и ванную верхнего уровня можно разместить над кухней;
✓ пункт 25: комнаты и кухня должны иметь непосредственное естественное освещение.
В Москве требования к перепланировке регламентирует постановление правительства Москвы № 508-ПП, согласовывают её с Мосжилинспекцией. Поэтому мокрые зоны в новостройке – первое, что мы сверяем с планом нижней квартиры.
Внутри этих рамок работают три приёма:
✓ Кухня-гостиная, в которой зона готовки остаётся над кухней соседей снизу.
✓ Мастер-блок из спальни, гардеробной и собственного санузла.
✓ Постирочная или кладовая у входа.
В ЖК «Жизнь на Плющихе» застройщик позиционировал квартиру 156 м² как трёхкомнатную, а на всю площадь было только 4 окна. Мы сделали из неё четырёхкомнатную квартиру с просторной гостиной-кухней.

Подпись: Было три комнаты на четыре окна, стало четыре комнаты и просторная гостиная-кухня.
🔑 Планировки до и после, визуализации и готовый интерьер – в кейсе о том, как мы перепланировали квартиру в ЖК «Жизнь на Плющихе».и в Вмдеообзоре кейса.
В ЖК «Ситипарк» квартиру 132 м² для молодой семьи с двумя детьми собрали из двух. Главным акцентом стала инженерная составляющая: непростые решения увязаны в едином проекте.
Проект перепланировки мы готовим в составе инженерных проектов и ведём согласование планировки в государственных органах. Норму проверяют на плане, а не на объекте.
Сомневаетесь, какую планировку можно согласовать в вашей новостройке? Обсудим её на консультации с дизайнером.
Что входит в дизайн-проект квартиры в новостройке?
Дизайн-проект квартиры в новостройке с черновой отделкой – это не набор картинок, а комплект документов, по которому ведут ремонт. Дизайн отделки квартиры в новостройке в нём увязан с инженерией: материалы, свет и сети решены вместе.
| Раздел | Что вы получаете | Зачем это на черновой стадии |
| Обмер 3D-сканированием и фотофиксация | Точная геометрия квартиры | Без погрешностей и сюрпризов при ремонте |
| Техническое задание и планировочное решение | Планировка без ограничения по количеству правок | Правки, пока планировка не закроет функционал |
| Визуализация главной зоны и остальных зон | Панорама 360° и видеопроходка по объекту | Интерьер утверждён до закупок |
| Рабочая документация | Планы электрики и потолков, развёртки, спецификации | Бригада работает по чертежам, а не по устным договорённостям |
| Ведомость-смета | Мебель, сантехника, электрика, заказные позиции, отделочные материалы, ссылки на артикулы | Бюджет известен до старта работ |
| Инженерные проекты | ОВК, ВК, ЭОМ, слаботочные сети, отопление, проект световых сценариев по необходимости, проект согласования перепланировки | Трассы увязаны с интерьером до штукатурки и стяжки |
Визуализация показывает идею. Чертежи переносят её на объект.

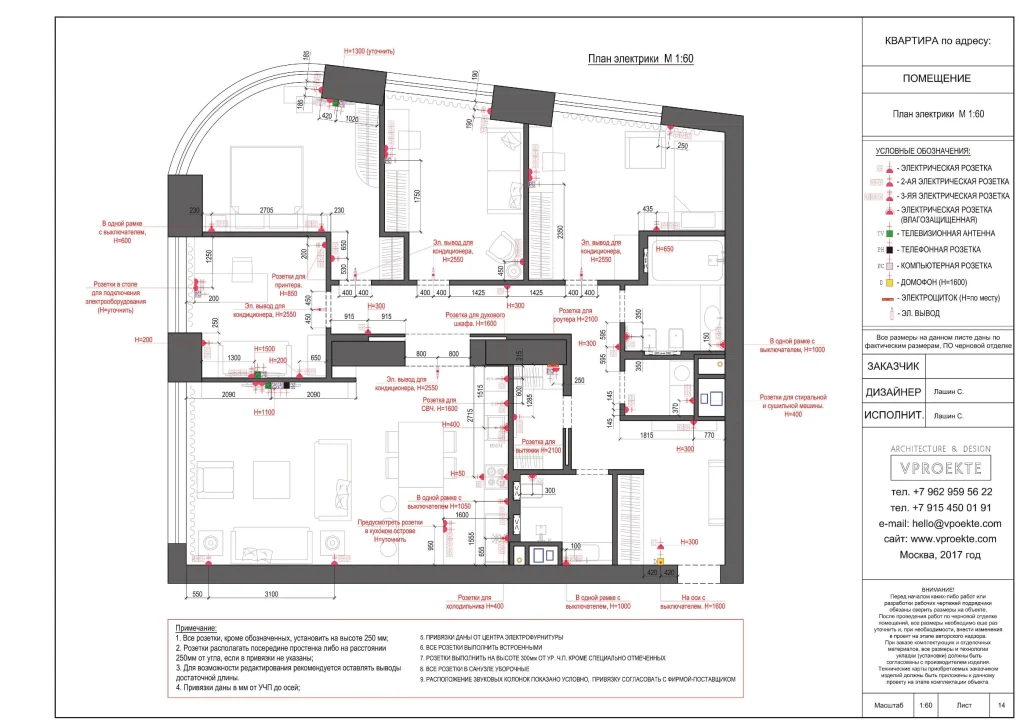

По такому листу бригада ставит каждую розетку и выключатель без устных уточнений.
🔑 Что происходит внутри каждого раздела – в материале, где мы подробно разобрали каждый этап разработки проекта.
Когда ремонт квартиры в новостройке по дизайн-проекту обеспечен документами, остаётся соблюсти порядок работ.
В какой последовательности делать ремонт в новостройке с черновой отделкой?
Последовательность ремонта в новостройке с черновой отделкой идёт от скрытого к видимому. Каждый следующий этап закрывает предыдущий, поэтому ошибку раннего этапа исправляют только демонтажем.
Этапы ремонта в новостройке с черновой отделкой – девять шагов, у каждого своя зона контроля:
- Приёмка квартиры у застройщика.
Что важно: недостатки – в акте осмотра, фактическая геометрия – основа проекта. - Обмер и дизайн-проект с инженерными разделами.
Контроль студии: обмер 3D-сканированием, увязка планировки, документации и инженерии. - Согласование перепланировки, если меняется планировка.
Контроль студии: проект перепланировки и согласование в государственных органах. - Ведомость-смета, графики ремонтных работ, финансирования и поставок.
Контроль студии: бюджет до старта реализации, поставки по графику. - Демонтаж временных конструкций и перегородки по проекту.
Контроль студии: положение перегородок по разметке. - Инженерные сети: электрика и слаботочные сети, водоснабжение и канализация, вентиляция и кондиционирование, отопление и тёплый пол.
Контроль студии: трассы по инженерным проектам, фотофиксация скрытых работ. - Штукатурка стен и стяжка пола под финишные покрытия.
Контроль студии: уровни и уклоны в мокрых зонах. Мокрым материалам нужно время на высыхание, этот процесс не форсируют. - Чистовая отделка: потолки, стены, полы, двери, сантехника, свет, розетки и выключатели.
Контроль студии: материалы, выкрасы и узлы по альбому проекта. - Комплектация, монтаж мебели, декорирование, сдача объекта.
Контроль студии: закупки по ведомостям, доставки, итоговая проверка.

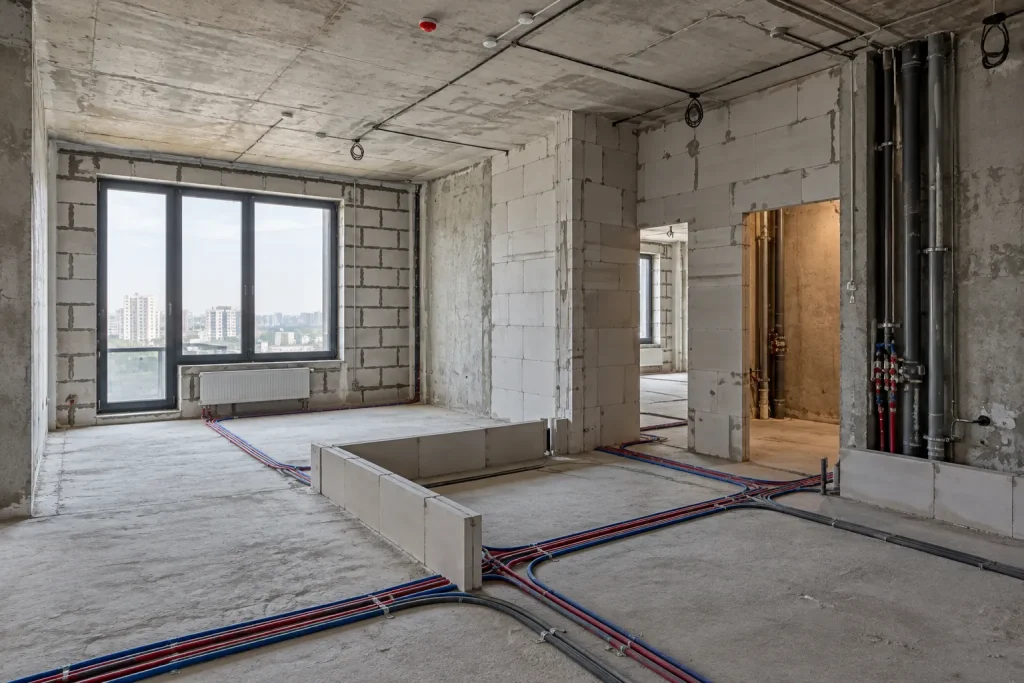

Черновая отделка в новостройке, фото с объекта студии: сети разведены по инженерным проектам и сфотографированы до штукатурки.
Последовательность черновой отделки в новостройке держится на контроле по ходу работ: в авторском надзоре это выезды на объект, фотофиксация, еженедельная отчётность и протоколы. Каждый вид работ принимаем по чек-листу: перегородки, сантехнические, электромонтажные и завершающие работы.
🔑 Как проходят выезды и что попадает в протоколы – на странице о том, как устроен авторский надзор на объекте.
Порядок работ страхует бюджет: каждый шаг проверен до того, как его закроет следующий.
Посмотрите, как организованы работы на действующем объекте студии: приглашаем на экскурсию.
Ремонт под ключ: как работает студия – генподрядчик полного цикла
Когда проект, ремонт, инженерию, комплектацию и надзор ведёт одна команда, за результат отвечает одна сторона. Автор проекта и исполнитель не перекладывают ошибки друг на друга: это одни и те же люди.
Ремонт квартир в новостройках, дизайн и инженерия у нас собраны в одну систему:
✓ работы ведут сотрудники и подрядчики студии – это реализация под ключ;
✓ стоимость реализации фиксированная, без скрытых наценок;
✓ над объектом работает не менее 5 специалистов;
✓ решения проходят двойную проверку: дизайнер → старший дизайнер → арт-директор;
✓ контроль идёт на трёх уровнях: «Стиль», «Система», «Сдача»;
✓ на ключевых решениях руководитель студии участвует лично;
✓ срочные проекты не берём: планирование важнее скорости.
Дизайн квартиры в новостройке в такой модели не теряется при передаче от проектировщика к бригаде. За этой моделью – 12+ лет работы студии и 200+ реализованных проектов.
🔑 Что входит в стройку, технадзор, инженерию и комплектацию – на странице про реализацию под ключ силами студии.
Из чего складывается стоимость ремонта квартиры с черновой отделкой?
Универсальной цены за метр для квартиры с черновой отделкой нет: стоимость зависит от решений, которые принимают в проекте.
Поэтому вопрос, сколько стоит черновая отделка квартиры в новостройке, без проекта остаётся открытым. Спрашивая, сколько стоит черновая отделка в новостройке, обычно имеют в виду работы после застройщика: перегородки, сети, штукатурку и стяжку. Стоимость черновой отделки новостройки меняется с планировкой и инженерией, чистовой – с материалами.
Ремонт в новостройке: стоимость черновой отделки и чистовых работ складывается из десяти факторов:
✓ Метраж – задаёт объём работ и материалов.
✓ Сложность проекта и объём перепланировки – перенос стен и мокрых зон добавляет демонтаж и согласование.
✓ Состав дизайн-проекта и объём визуализации – сколько зон прорабатываем в 3D.
✓ Рабочая документация – глубина чертежей и спецификаций.
✓ Инженерные системы – вентиляция, кондиционирование, тёплый пол и световые сценарии добавляют оборудование и монтаж.
✓ Уровень материалов и заказных изделий – камень, шпон, изделия по размерам.
✓ Комплектация – объём мебели, света и декора.
✓ Авторский надзор – длительность работ на объекте.
✓ Реализация – объём черновых и чистовых работ.
✓ География объекта – Москва или Подмосковье, логистика.
Чтобы черновая отделка квартиры в новостройке по стоимости не разошлась со сметой, бюджет считаем до старта реализации, а закупаем по ведомостям и прямым договорённостям с фабриками. Отсюда выгода до 50 % в смете и скидки до 50-70 % при комплектации. Цену черновой отделки новостройки называем после проекта.
🔑 За счёт чего складывается выгода – в материале о том, как мы комплектуем объект по ведомостям.
Точную стоимость дизайн-проекта и ремонта рассчитываем индивидуально по вашему объекту.
Ответьте на несколько вопросов о квартире – рассчитаем стоимость дизайн-проекта для вашего объекта.
Ошибки при ремонте квартиры в новостройке с черновой отделкой
Понимать, что означает черновая отделка в новостройке, мало: переделки начинаются с пяти типовых ошибок. Каждая срабатывает на своём этапе черновой отделки квартиры в новостройке, а обнаруживается позже.
Ошибка 1. Перегородки и разводка до проекта
Суть. Черновую отделку стен в новостройке и разводку сетей начинают по устным договорённостям. Последствия. Стены и трассы переносят после штукатурки, работы оплачивают дважды, сроки растут.
Типовая ситуация. Гардеробная не помещается, а стена уже оштукатурена. Как избежать. Начинать работы после утверждённой планировки и рабочей документации.
Ошибка 2. Розетки и свет без расстановки мебели
Суть. Точки ставят равномерно по стенам. Последствия. Удлинители и штробление по готовой отделке.
Типовая ситуация. Кровать встала туда, где на плане нет розетки. Как избежать. Привязать точки к расстановке мебели и сценариям света.
Ошибка 3. Стяжка без учёта покрытий и тёплого пола
Суть. Стяжку заливают одним уровнем на всю квартиру. Последствия. Пороги на стыке зон и переделка пола.
Типовая ситуация. Между керамогранитом кухни и доской гостиной появляется ступенька. Как избежать. Считать уровень стяжки под финишные покрытия и тёплый пол.
Ошибка 4. Мокрая зона над жилыми комнатами соседей
Суть. Ванную или кухню переносят без проверки по нормам. Последствия. Отказ в согласовании перепланировки и переделка.
Типовая ситуация. Ванная переезжает в бывшую спальню, под которой спальня соседей. Как избежать. Проверить планировку по пункту 24 Положения до начала работ.
Ошибка 5. Закупки по ходу ремонта без ведомости
Суть. Материалы и сантехнику выбирают, когда бригада уже ждёт. Последствия. Простои бригады и перерасход.
Типовая ситуация. Инсталляцию пора монтировать, а модель не выбрана. Как избежать. Закупать по ведомости-смете и графику поставок.
Частые вопросы про ремонт квартиры в новостройке с черновой отделкой
Кухня не может оказаться над жилыми комнатами соседей снизу: это запрещает пункт 24 Положения, утверждённого Постановлением Правительства РФ № 47. Объединить кухню с гостиной можно, если зона готовки остаётся над кухней нижней квартиры. Такое решение мы проверяем в проекте до начала ремонта.
Фактическое состояние квартиры фиксируем при обмере: стяжку, разводку и перегородки застройщика принимаем как исходные данные. В проекте указываем, что демонтировать и куда переносить, а эти работы закладываем в смету заранее. Так демонтаж становится запланированной строкой бюджета, а не сюрпризом на объекте.
Срок фиксируем в графике работ после обмера. Он зависит от площади, объёма перепланировки и состава инженерных систем, поэтому одной цифры для всех квартир нет. Срочные проекты мы не берём: зафиксированные договорённости важнее скорости, а спешка на черновой стадии оборачивается переделками.
До 3 лет на скрытые работы и инженерные системы. Скрытые работы – это всё, что после отделки не видно: сети в стенах и полу, стяжка, основания под покрытия. Эта гарантия действует отдельно от гарантии застройщика на саму квартиру, которую устанавливает 214-ФЗ.
Нет. Реализацию, авторский надзор и комплектацию мы ведём только по собственному дизайн-проекту: так студия отвечает за результат целиком. Если у вас уже есть проект другого автора, задачи квартиры и планировку можно обсудить на консультации с нашим дизайнером.
Через формат «День с дизайнером»: 3-4 часа совместной работы до договора. На выходе вы получаете наброски планировочных решений, анкету предпочтений с комментариями дизайнера и рекомендации по стилистике. Если после встречи вы идёте в работу, её стоимость засчитывается в дизайн-проект.
Квартира с черновой отделкой – самая свободная точка старта. Эта свобода работает на вас, если решения приняты в проекте до начала работ.
VPROEKTE – студия дизайна интерьера и архитектуры: 12+ лет, 200+ реализованных проектов, 25+ международных премий и публикаций.
🔑 Обсудить планировку и задачи вашей квартиры → на консультации с дизайнером
🔑 Позвонить нам → +7 (495) 182-45-25, ежедневно с 9:00 до 20:00
🔑 Получить индивидуальный расчёт дизайн-проекта → по вашему объекту
